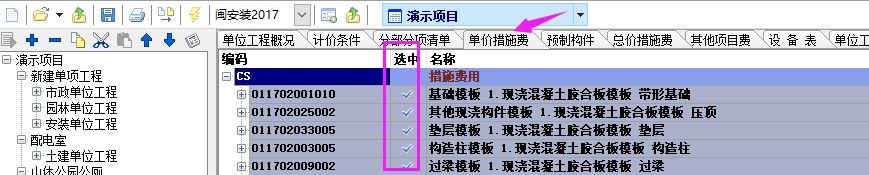

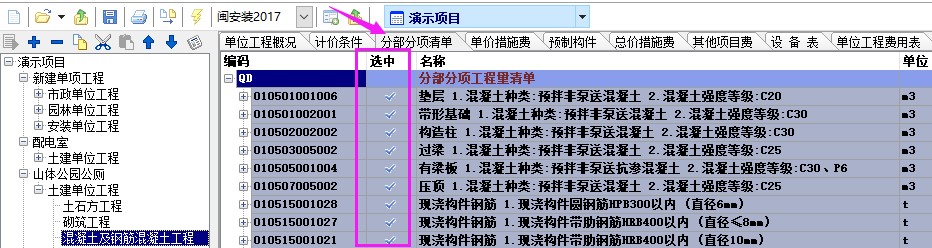

1、分部分项清单-需要设置为附件A:影响工程质量安全的基础、主体结构等主要分部分项工程,“选中”-打钩;单价措施费-需要设置为附件B:影响工程质量安全的脚手架、混凝土及钢筋混凝土模板、垂直运输机械、土方护结构等措施项目,“选中”-打钩;

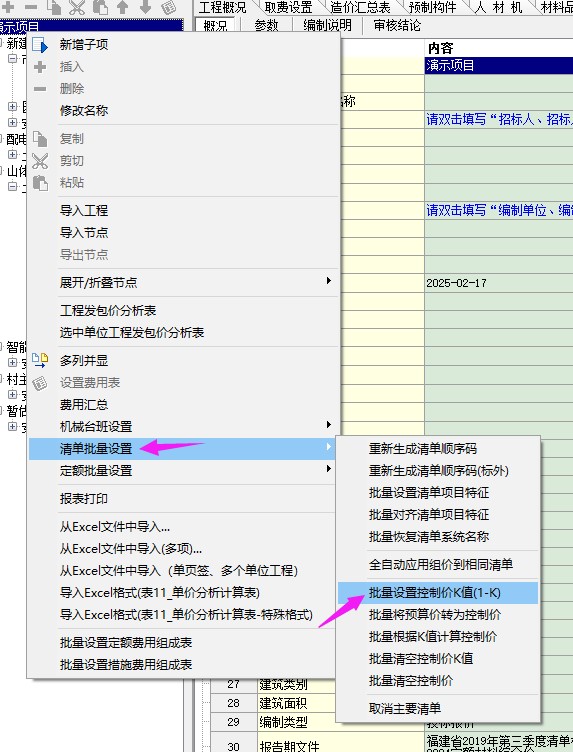

2、工程名称-右键-“清单批量设置-批量设置控制价K值(1-K)”;

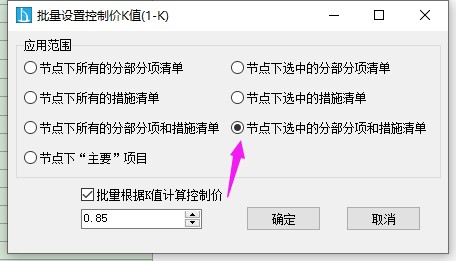

3、批量设置控制价K值(1-K)窗口选择“节点下选中的分部分项和措施清单”-确定;

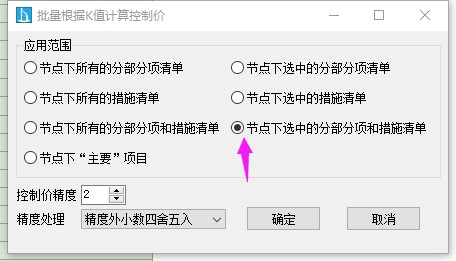

4、批量根据K值计算控制价窗口选择“节点下选中的分部分项和措施清单”-确定;

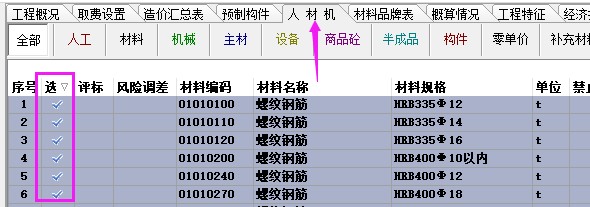

5、人材机页面,需要设置为附件D:影响工程质量安全的钢材、商品混凝土、门窗、水泥、预制桩等主要材料、设备,“选中”-打钩;

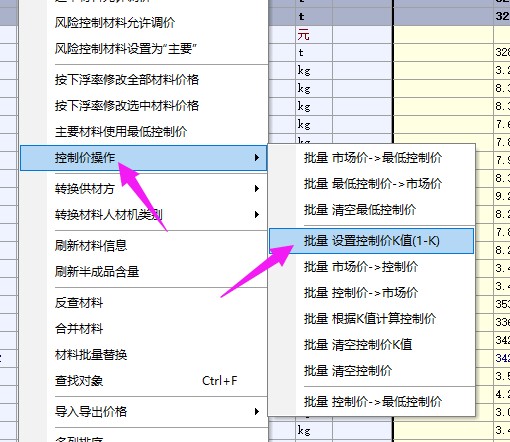

6、人材机页面,鼠标右键,选择“控制价操作-批量设置控制价K值(1-K)”;
7、设置控制价K值(1-K)窗口选择“选中材料”-确定;
8、设置控制价窗口-选择“选中材料”-控制价精度系统默认2位小数(如需精度调整,手动设置)-确定;

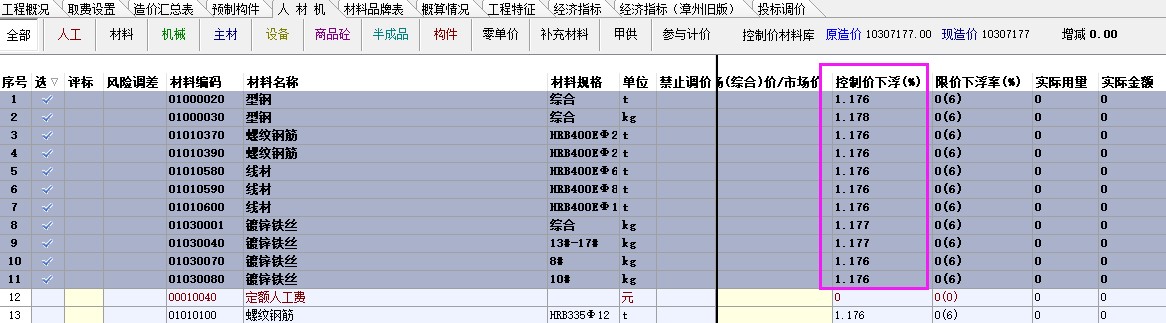

9、控制价下浮(%)有显示数值即设置成功。

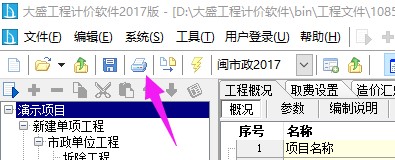

10、工程概况页面,打印方案-选择“17招标控制价(福建)”;
11、报表导出;点击打印图标

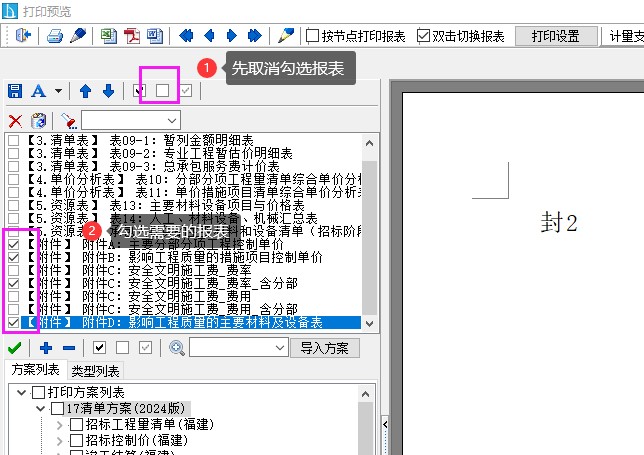

12、打印预览窗口-取消系统默认勾选的报表,勾选所需报表,一般如下图勾选;

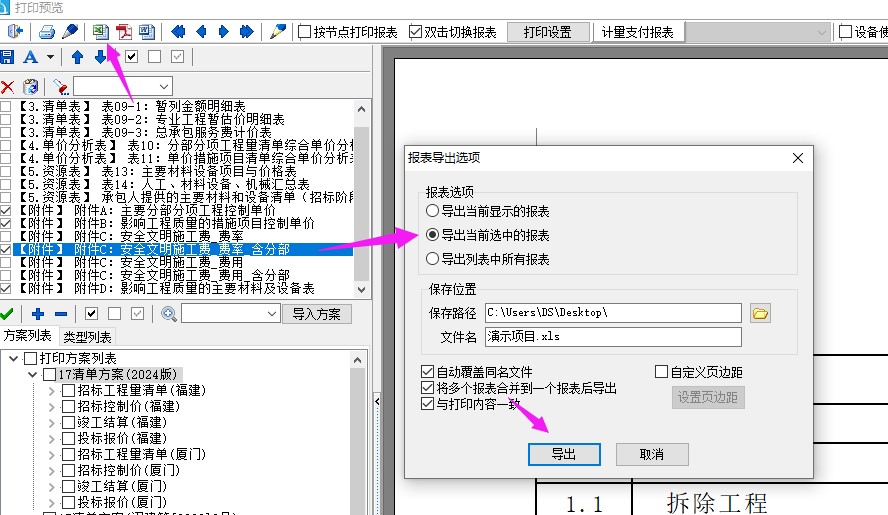

13、点击EXCEL表格图标,报表导出选项窗口选择“导出当前选中的报表”,导出即可。
